预压水袋知识|武汉速安达堆载水袋预压介绍

2024-04-20

一、堆载预压水袋介绍

软土地基存在承载力差、含水量大、渗透性弱的 特点,建设后期常出现沉降问题,不仅影响安全性及 舒适性,而且增加维护营运成本。用什么有效措施解决沉降成为当下急需解决的重要课题,而堆载预压排 水固结法是当前软基处置最有效的方法之一。 传统软土基础堆载预压采用填土(砂石)来堆载, 施工过程中大量车辆往返运输和交叉作业,产生扬尘、污泥、噪音、尾气等影响环境,取弃土困难,雨水天气影响施工期,针对上述问题我公司系统性地开发出 一种新型的软基堆载排水固结法—水袋堆载预压法, 该方法的显著特点是效率高、成本低、安全可靠、绿色环保。

二、预压水袋材料性能

假设水袋充水高度为H米,不考虑顶部空气压力,按 理想状态分析水袋受力。现取5厘米宽(材料检测标 准宽度)水袋单元材料受力最大处分析(如下图所示):

预压水囊(袋)受力分析图

水囊(袋)经维向受力表

其中N1、N2为水袋单元拉力,P为水袋内压力, f2为地面摩擦力,根据力矩平衡:N2×H = P×2H/3, P =ρgLH 2/2,其中L为单元宽度。

袋体材料最大受力:N2 = ρgH 2 L/3 (注:此计算理论未考虑内部空气压力等因素,结果较实 际偏小)。

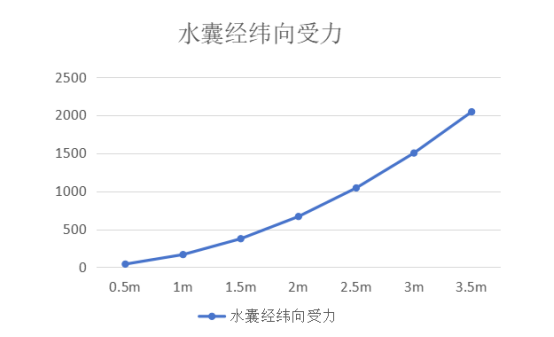

水袋通常采用4000N左右的材料加工,图为高度与安全系数对比。

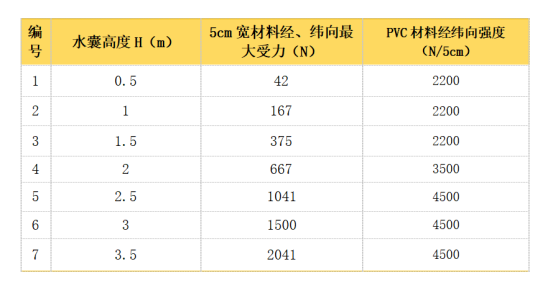

水囊(袋)受力分析表

三、堆载预压水袋与传统堆载对比

四、堆载预压水袋安全措施和注意事项

1水袋铺设前首先检查堆载预压工作面单侧(双侧)是否满足1%坡度要求,保证预压过程中不积水,再仔细检 查预压工作面是否有尖锐物,必要时可以在底部铺设土工布,防止石子、施工物等尖锐物损坏预压水袋;

2 在水袋堆载区域设置安全警戒线和安全公告,施工期间禁止任何无关人员进入堆载区域;

3 在水袋堆载区域内建立安全视频监控系统、电子围栏报警系统和水袋压力监控系统,一旦有无关人员进入堆 载区域或者水袋出现泄压,及时通过联网手段,在手机上或者电脑上报警,及时到现场处理;

4 由于袋体长期曝露,风吹日晒雨淋会造成袋体材料老化,影响结构安全,在袋体表面覆盖遮阳网保护袋体;

5 加强日常巡查和记录,严格检查水袋外观和密切监测水袋压力,做好安全隐患处理的应急预案;

6 卸载时为了防止水袋排放水对周边环境造成影响,必须采用接水管控制流量的方式将水排至附近水渠。

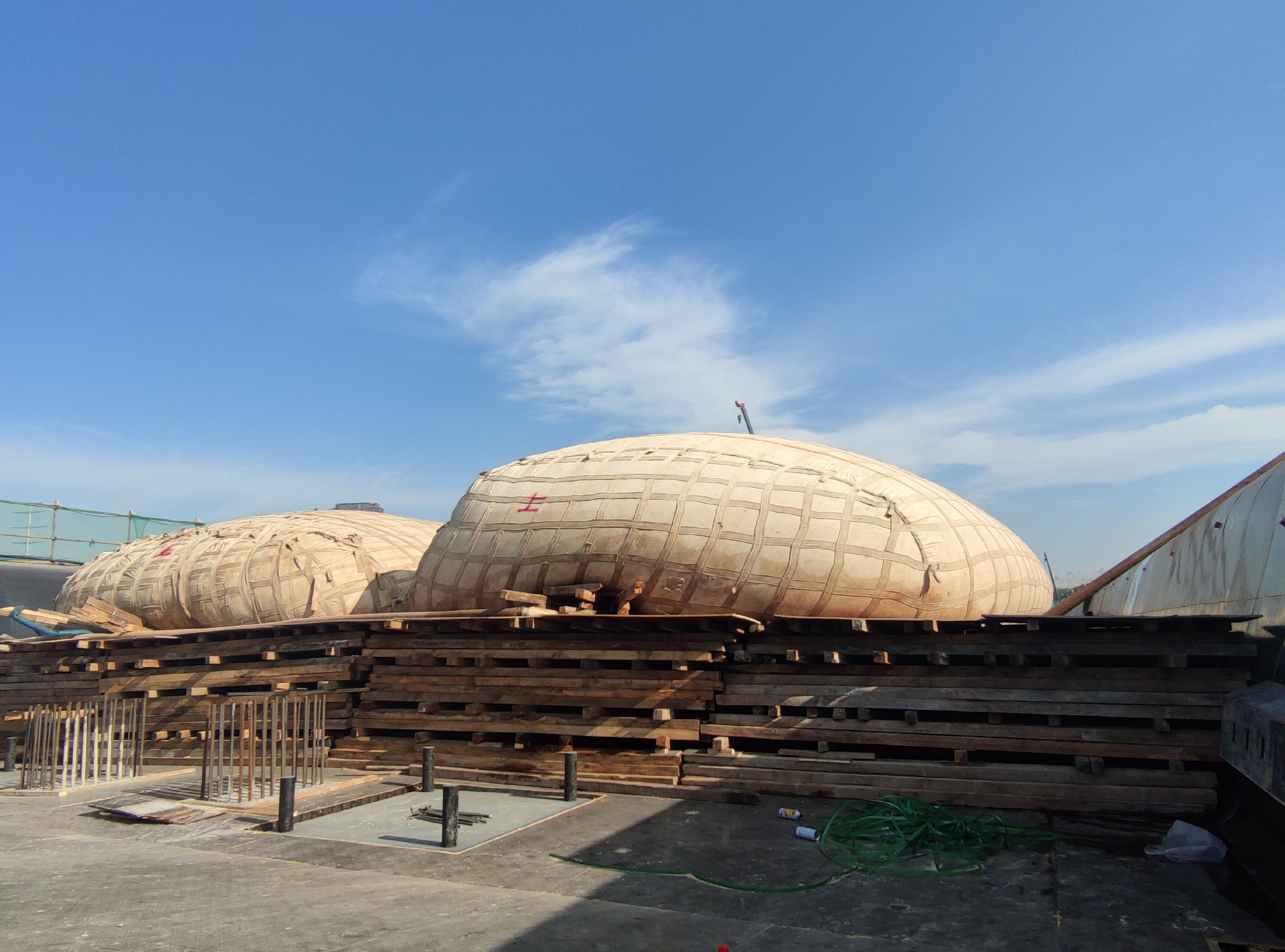

武汉速安达堆载水袋预压现场图:

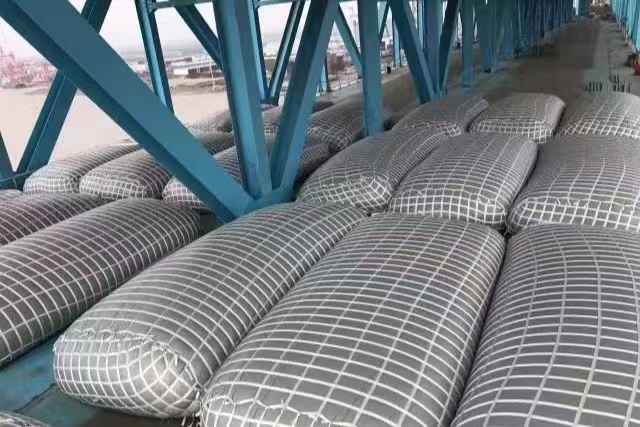

益阳大桥牵索挂篮吊袋预压

高速公路软土路基水袋堆载预压

左岸大道桥梁水袋预压

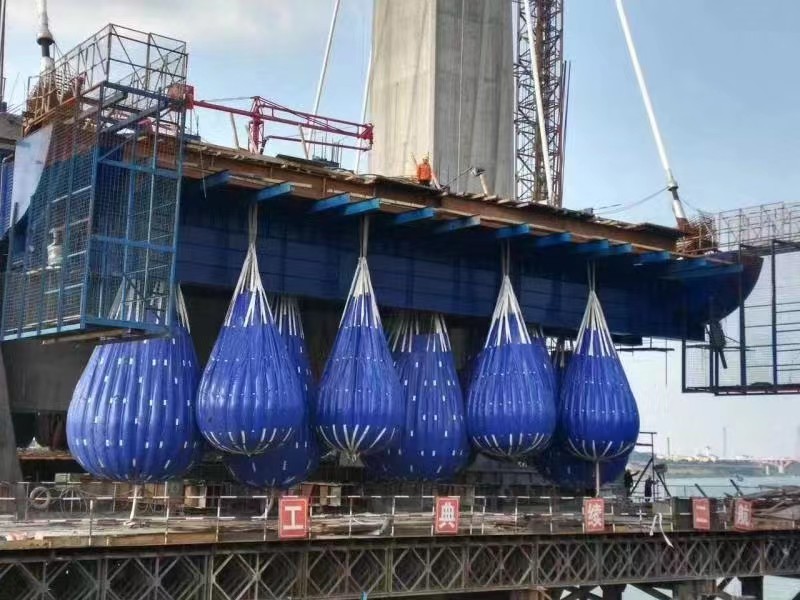

沪通长江大桥合拢前预压配载

武汉速安达继续保持着专业、专心、专注品牌理念,提供更安全、高效、实惠的个性化产品服务于客户。推出预压水袋租赁服务,租期灵活,价格优惠。使客户预压费用节约一半,且预压水袋应用范围广,使用条件不受季节、地域、气候限制,使用广泛,让客户省钱又省心。

咨询电话:027-62316288

地址:武汉市黄陂区武湖工业园青龙路2号

Copyright © 2023 武汉速安达建筑橡塑制品有限公司 All right reserved

备案号:鄂ICP备17027503号-5
